8月的江门鹤山暑气蒸腾,±500千伏古澜换流站建设现场一派攻坚冲刺的繁忙景象。千吨级阀厅网架稳稳矗立,各类电气设备有序排布。
随着国产核心设备——柔直换流阀阀塔试验于日前全面通过,这座阳江三山岛海上风电柔直输电工程的陆上核心站正式跨过设备安装关口,进入系统调试最后冲刺阶段,向着年内投产目标稳步推进。
文/图 张浩洋 钟淇文 叶慧雯
设备调试收官
阀厅完成投产前“全面体检”

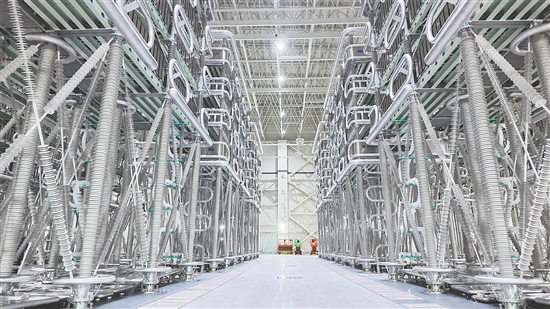

步入密闭的阀厅内,没有轰鸣的施工噪音,只有仪器运行的轻微嗡鸣与技术人员核查设备的细碎声响。素有换流站“心脏”之称的柔直换流阀阀塔,刚刚完成投产前最关键的一轮“全面体检”。
试验台前,技术人员通过低压直流源对整塔子模块逐级充电,配合阀控系统对每一块功率模块逐一核验通信状态、校对信号通路、测试开关性能、校验保护逻辑。阀塔集成度高、结构精密,接线错误、光纤错乱、触发异常等隐患肉眼难以识别,全部依靠这套标准化电气试验流程逐项筛查,确保所有缺陷清零后再进入带电阶段。
这轮“体检”的特殊之处在于,受检对象全部采用全国产主功率元器件。±500千伏古澜巡维中心副站长董天兵介绍:“这是我们第一次在大容量海陆一体柔直工程中,规模化全套应用全国产主功率元器件,填补了国内在该电压等级柔直场景下的空白。”
阀厅之外,500千伏交流场的设备阵列整齐划一。今年6月15日,古澜换流站500千伏交流场及配套线路顺利完成启动,正式接入珠西北—珠西南500千伏主网架,为当前直流场调试提供了稳定可靠的站用电源与调试支撑,成为整个工程承前启后的关键节点。
冲刺底气何来
650余篇日志淬炼硬核运检队伍
调试工作的平稳推进,背后是一支从零起步、快速成长的专业技术队伍。面对柔直输电这一全新技术领域,江门供电局早在2025年便抽调骨干组建柔直生产准备专班,定下“每日撰写学习日志、全员公开点评”的硬性规矩。
从最初照搬培训笔记、不敢暴露知识盲区,到后来主动坦承疑点、公开探讨技术难点,“不怕出丑”逐渐成为班组的鲜明底色。一年多来,专班成员足迹遍布全国10余个城市、近20个项目现场,人均出差超200天,累计写下650余篇学习日志。日志的内容变化清晰勾勒出成长轨迹:早期是陌生术语的注解梳理,中期是试验步骤的标注与疑点追问,到后期,“发现参数设置偏差”“建议优化控制逻辑”等自主研判内容频频出现。从零起步,这群青年不仅啃下了国产化柔直技术硬骨头,更填补了本地柔直运维标准体系空白。
日复一日的沉淀,转化为现场把控质量的硬核底气。截至目前,专班已自主编制专项培训课件19份,收集整理各类设备技术资料、运维规范、试验手册70余份,逐步搭建起一套适配全国产化、海陆一体柔直工程的生产准备与运维管控体系,为后续同类工程建设储备了可复制、可推广的实战经验。
据了解,阳江三山岛海上风电柔直输电工程是全国首个由电网公司投资建设的柔性直流输电工程,也是世界首个±500千伏海陆一体柔直工程。古澜换流站作为陆上受端站,承担着将深远海风电转换为交流电、注入粤港澳大湾区负荷中心的核心使命。工程预计10月正式投产,每年可向大湾区输送约60亿千瓦时清洁电能,为新型电力系统建设与“海上新广东”战略落地提供坚实支撑。
